攀枝花市西区人民政府网站欢迎你!

区经济和信息化局现场协调金沙水电站通信线路迁改复建工作

发布时间:2020-04-02 阅读次数: 来源:攀枝花市西区经济和信息化局

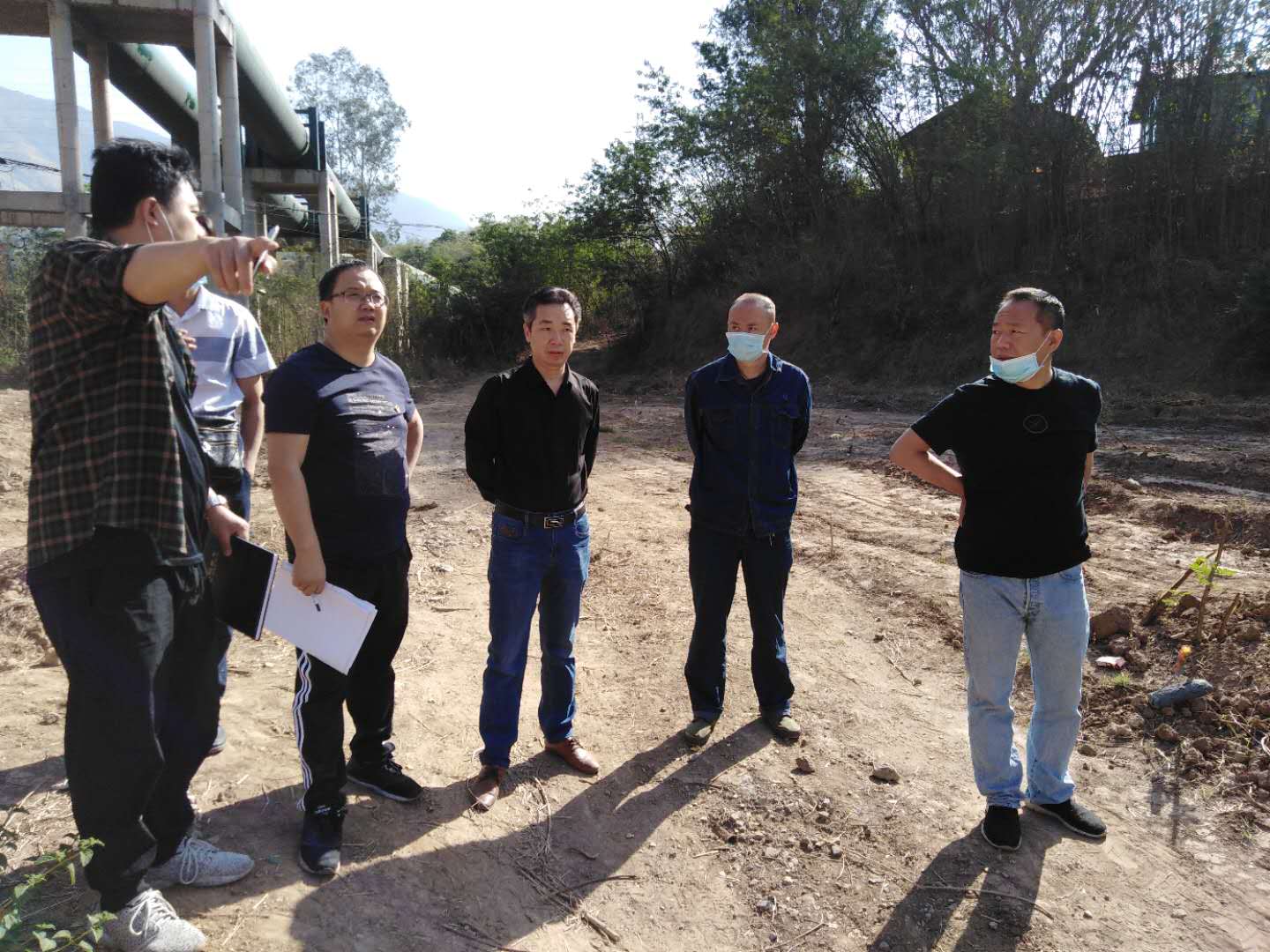

  3月27日上午,区经济和信息化局企业服务中心主任田源组织项目部门现场协调金沙水电站建设通信线路迁复建相关工作,区民政和扶贫开发局、移民综合监理、移民综合设代、市电信公司、市联通公司、攀煤技术中心等相关负责人参加。

  区级相关部门和单位现场查看了市电信公司、市联通公司、市移动公司、攀煤技术中心涉及的格里坪至龙洞、技校河沟至水泥泵房等通信线路,根据《金沙江金沙水电站建设征地移民安置电信工程迁改复建初步设计报告(审定本)》,区民政和扶贫开发局、移民综合监理、移民综合设代的现场意见,议定涉及通信线路均要迁改复建,所涉单位要于3月31日前完成线路《迁改方案》,并提交移民综合设代确认,确认完成后及时实施,于4月15日前完成项目施工,4月20日前完成迁改复建工程竣工验收、审计等相关工作。

  田源强调,相关单位要高度重视金沙水电站建设征地移民安置电信工程迁改复建相关工作,及时组织设计人员、施工单位进场开展工作,按期完成工程验收,确保不影响金沙水电站蓄水、发电。

关于我们 | 联系我们 | 网站声明 | 网站访问量:

主办:中共攀枝花市西区委员会办公室  攀枝花市西区人民政府办公室

承办:攀枝花市西区电子政务建设服务中心  网站标识码:5104030003

网站维护技术电话:0812-5552195

ICP备案编号:蜀ICP备14026829号-1 川公网安备 51040302000006号
